中国江苏网8月20日讯“徐宿淮盐铁路正在静态验收中,预计8月底结束,计划9月3日开始联调联试,12月15日具备开通条件。”8月20日,记者来到徐州东站东侧站房扩建工程现场,了解到徐宿淮盐铁路建设最新进程。中国铁路上海局集团公司苏北建设指挥部指挥长程飞介绍,目前该条铁路正线铺轨全部完成,道岔铺设完成98.7 %,电力工程完成91%,接触网支柱组立基本完成;全线新建的八个车站,站房工程主体已完成,正进行金属屋面及装饰装修施工。预计通车后,徐州到盐城只需大约1个半小时,比走公路快2个多小时。

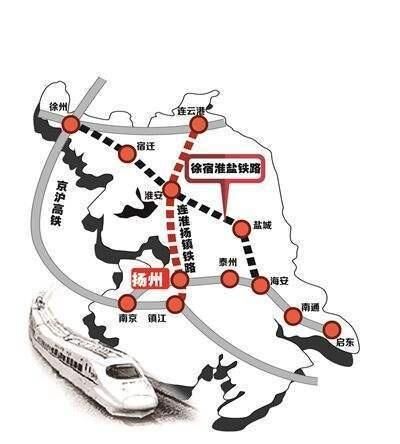

(徐宿淮盐铁路示意图)

  走进徐宿淮盐铁路徐州东站,正在建设中的东侧站房现场机械声轰鸣,钢结构站房屋顶高高耸起,工人们正在紧张有序作业。

  程飞告诉记者,东侧站房扩建已经进入装修阶段,预计3个月完成,工期紧张,刻不容缓。扩建后的徐州东站,站房面积将从现在的1.5万平方米扩大到4.5万平方米,规模达到13台28线的体量,形成东西两站房格局。其中,原有部分(西侧)采用线侧候车,新建部分(东侧)采用线上候车模式,两部分之间可以通过天桥连通,乘客可以从两侧任意站房检票进站,不影响乘车。

  据了解,徐宿淮盐铁路串联徐州、宿迁、淮安、盐城四个城市,为设计时速250公里双线电气化高速铁路,覆盖人口达2600万,正线315.550公里,共设有车站10个,初设批复总投资408.9亿元,是江苏腹地最重要的铁路大动脉之一,有江苏铁路“金腰带”之称。徐宿淮盐铁路开通运营后,将改写淮安、宿迁、盐城3市不通高铁的历史,大大缩短苏北腹地到达北京的时间,同时与同步开通的连镇铁路连淮段及明年年底建成的盐通铁路、连镇铁路淮镇段形成苏北区域高铁网络, 使苏北真正意义上地融入长三角经济圈,实现更高质量一体化发展。

  记者 胡兰兰
